대동지역 전선로 지중화 사업
추진배경
국도 47호선 주변의 전선로 지중화 사업을 추진하여 쾌적한 도시환경 조성 및 군포시 이미지 제고에 기여하고자 함.
사업개요
위치

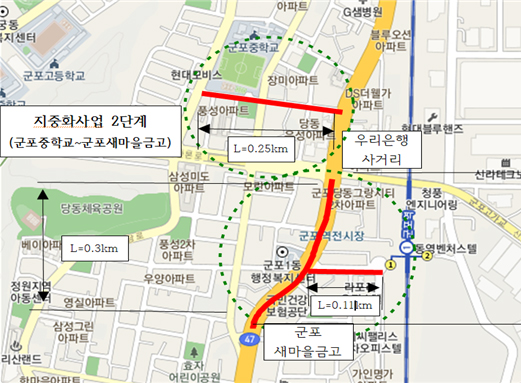

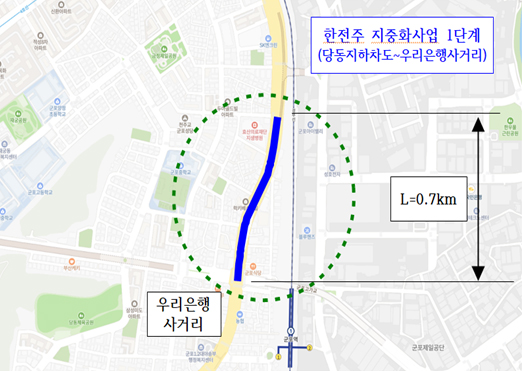

(1단계) G샘병원 ~ 우리은행사거리 / (2단계) 군포중학교 ~ 군포새마을금고
-
사업기간
- (1단계) 2021. 3월 ~ 2025. 12월
- (2단계) 2022. 9월 ~ 2027. 7월
-
사업내용 : 전기 및 통신선로 지중화
- (1단계) 전주철거 51기
- (2단계) 전주철거 49기
-
추정사업비
- (1단계) 7,120백만원(시비 3,890백만원)
- (2단계) 11,000백만원(시비 4,634백만원)
추진경과(1단계)
- 2020년 지중화사업 신청(군포시→한전) : 2019. 7월
- 2020년 지중화사업 승인(한전→군포시) : 2019. 12월
- 전기선로 지중화사업 협약 체결(군포시⇔한전) : 2020. 1월
- 통신선로 지중화사업 협약 체결(군포시⇔통신사) : 2020. 5~6월
- 2020년 제2회 도로관리심의회 굴착심의 : 2020. 7월
- 군포로 지중화사업 추진관련 관계기관 회의(한전,통신사) : 2020. 10월
- 통신선로 지중화사업비 지급(군포시→통신사) : 2020. 10월
- 군포로 지중화사업 추진관련 관계기관 회의(한전,통신사) : 2021. 2월
- 군포로 한전주 지중화사업(1단계) 착공 : 2021. 6. 7.
- 가공선로(한전, 통신사) 및 한전주 철거 : 2024. 3 ~ 2025. 12월
추진경과(2단계)
- 2022년 그린뉴딜 지중화사업 신청(군포시) : 2021. 6월
- 2022년 그린뉴딜 지중화사업 승인(한전) : 2021. 12월
- 2022년 그린뉴딜 지중화사업 국비지원 확정(산업통상자원부) : 2022. 3월
- 전기선로 지중화사업 협약 체결(군포시⇔한전) : 2022. 3월
- 통신선로 지중화사업 협약 체결(군포시⇔통신사) : 2022. 3~9월
향후 추진계획
- 배전선로 굴착, 케이블 포설, 관로공사 : 2024. 3 ~ 2026. 12월
- 가공선로(한전, 통신사) 및 한전주 철거(2단계) : 2027. 7월
사업담당
| 관리부서 | 건설과 | 팀명 | 도로관리팀 |
|---|---|---|---|
| 담당자 | 장민규 | 전화번호 | 031-390-0526 |
