산본천 복원 통합하천사업
추진배경(목적)
- 집중호우 시 내수배제 불량으로 상습 침수피해 발생 및 자연재해위험지구 지정
- 복개시설 철거 및 하폭 확장 등 산본천 복원사업 추진으로 치수안정성 확보 필요
사업개요

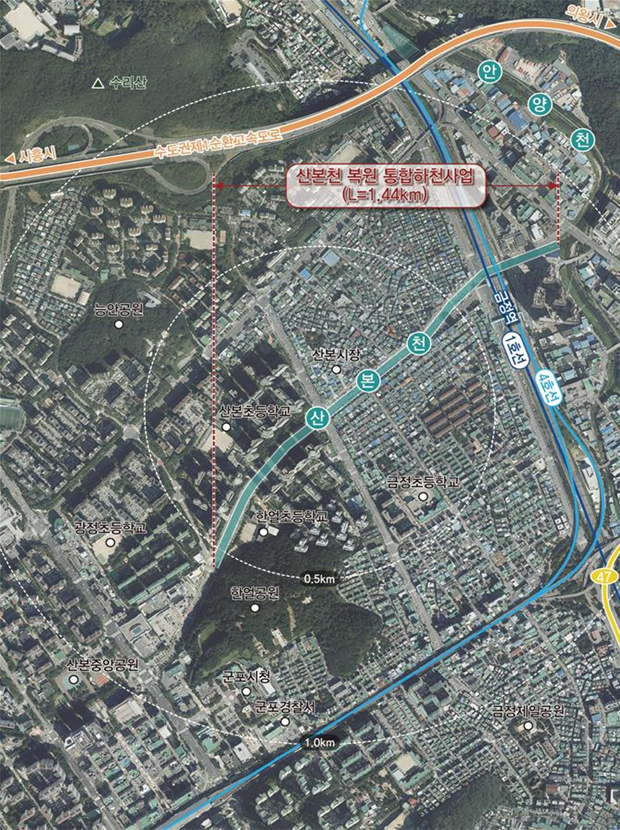

위치
산본천 L=1.44km (안양천합류부 ∼ 한얼공원 삼거리)
- 사업기간 : 2018 ~ 2035
-

사업내용
- (하천정비) 축제공, 구조물공, 포장공, 가시설 및 철거공
- (수질개선) 우수공, 유지용수공
- (환경정비) 생태수로 및 생태습지, 생물서식처 조성
- (친수시설) 테마공간, 산책로 및 자전거도로 등
- 사업비 : 1,916억원
추진경과
- 2020 군포도시기본계획 반영 : 2007. 11. 8.
- 산본천 생태하천 복원사업 기본구상 및 타당성검토 용역 : 2019. 3. 20. ~ 2021. 12. 24.
- 지역맞춤형 통합하천사업 공모 신청 : 2022. 9. 8.
- 지역맞춤형 통합하천사업 대상지 최종 선정 : 2022. 12. 22.
- 지역맞춤형 통합하천사업 보고서(환경부) 배부 : 2024. 9. 9.
- 산본천복원사업 기본계획수립 용역 : 2025. 10. ~
향후 추진계획
- 산본천복원사업 기본계획수립 용역 : 2025. 10. ~ 2026. 10.
- 하천기본계획 (변경)수립 : 2027
- 기본 및 실시설계 등 행정절차 이행 : 2029 ~ 2030
- 토지 및 지장물 감정평가 및 보상 : 2031 ~ 2032
- 산본천 복원사업 추진 : 2032. ~ 2035년
사업담당
| 관리부서 | 건설과 | 팀명 | 하천팀 |
|---|---|---|---|
| 담당자 | 허진형 | 전화번호 | 031-390-0947 |
