안양천 환경정비사업
추진배경
자연친화적인 하천정비를 통해 효율적인 관리·이용·보존 및 국토의 균형발전을 도모하고 시민들에게 쾌적한 생활공간 제공
사업개요

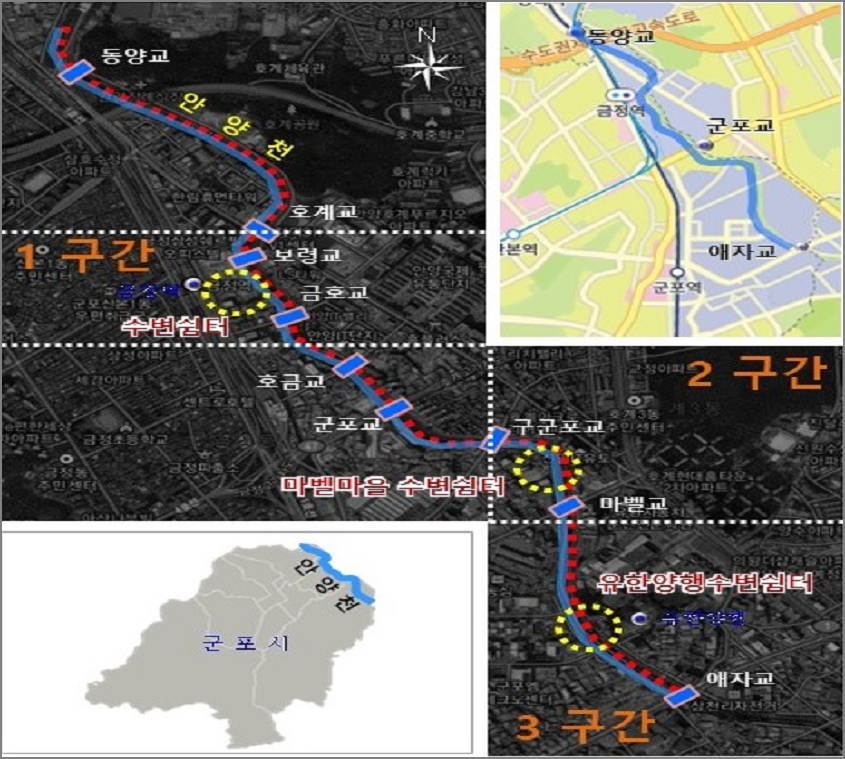

위치
안양천(안양시계 ~ 의왕시계)
- 사전단계 : 애자교~구군포교 (L=1,300m)
- 1단계 : 금호교~보령교 (L=420m)
- 2단계 : 마벨교~구군포교 (L=730m, 하천좌안)
- 3단계 : 애자교~마벨교 (L=970m, 하천우안)
- 사업기간 : 2020년 ~ 2028년
-
사업량 :
안양천 환경정비 L=3.5km
- 자전거도로 및 산책로 정비, 쉼터조성 등
- 사업비 : 4,081백만원
추진경과
- 기본 및 실시설계 용역 착수 : 2020. 6. 1.
- 소규모 환경영향평가 실시 : 2020. 9. 7.
- 안양천 환경정비사업(사전단계) 완료 : 2024. 1. ~ 6.
- 안양천 환경정비사업(1단계) 추진중 : 2025. 5. ~ 2027. 11.
- 안양천 환경정비사업(2단계) 완료 : 2026. 2. ~ 7.
향후 추진계획
- 안양천 환경정비사업 (3단계) : 2026. 10. ~ 2027. 1.
- 지방정원 등록 및 운영 : 2027. ~ 2030.
- 국가정원 통합지정 신청 : 2030.
사업담당
| 관리부서 | 건설과 | 팀명 | 하천팀 |
|---|---|---|---|
| 담당자 | 허진형 | 전화번호 | 031-390-0947 |
